service@fannal.com +86-571-85161516
Casa » Notizia » Toccare Soluzioni di visualizzazione » Perché i tempi di consegna dei display LCD sono così lunghi?

Perché i tempi di consegna dei display LCD sono così lunghi?

numero Sfoglia:9     Autore:Editor del sito     Pubblica Time: 2026-04-01      Origine:motorizzato

Richiesta

facebook sharing button
twitter sharing button
line sharing button
wechat sharing button
linkedin sharing button
pinterest sharing button
whatsapp sharing button
kakao sharing button
sharethis sharing button
Perché i tempi di consegna dei display LCD sono così lunghi?

Risposta rapida:

I tempi di consegna sono lunghi principalmente a causa della complessa fornitura di più componenti, dei processi di produzione di precisione, della pianificazione della produzione strutturata, dei vincoli sui materiali a monte e della convalida incompleta del progetto.

Nei progetti di visualizzazione personalizzata, anche un singolo ritardo del materiale, un collo di bottiglia del processo o un"interruzione della pianificazione possono influire sull"intera sequenza temporale di consegna. I tempi di consegna stabili dipendono dalla pianificazione anticipata, dal coordinamento della catena di fornitura e dall"esecuzione controllata della produzione.

Nel settore manifatturiero, il lead time è sempre un argomento delicato. Spesso sentiamo la stessa domanda da parte dei clienti:

"Quanto tempo richiederà questa visualizzazione?"

Ma in realtà, nel momento in cui viene posta questa domanda, i tempi sono spesso già stretti.

La verità è che nessun produttore vuole ritardi. Ogni fabbrica mira a una consegna regolare e prevedibile. Ma nel settore dei display, soprattutto nei progetti di display touch personalizzati , i tempi di consegna sono influenzati da molteplici fattori che non sempre sono visibili dall’esterno.

Qui vorremmo esaminare le vere ragioni alla base dei "lunghi tempi di consegna" dal punto di vista del produttore.

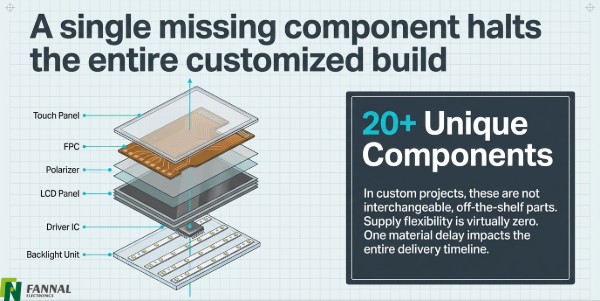

1. Troppi componenti: una parte mancante ritarda tutto

Un singolo componente mancante blocca l

Un modulo display può sembrare compatto, ma la sua struttura è molto complessa.

Un modulo tipico include:

  • Pannello LCD

  • Circuito integrato del conducente

  • Polarizzatore

  • Unità di retroilluminazione

  • FPC

  • Pannello touch (opzionale)

In totale sono coinvolti quasi 20 componenti diversi .

Per aziende come FANNAL, la maggior parte dei progetti sono personalizzati , non standardizzati. Ciò significa:

  • I materiali non sono intercambiabili

  • L’offerta non è sempre flessibile

  • Qualsiasi ritardo di un singolo componente può ritardare l"intero ordine

Per ridurre l’incertezza, portiamo internamente i processi chiave:

  • Lato display : taglio e pulizia del pannello, SMT, incollaggio, assemblaggio, invecchiamento

  • Lato touch : progettazione, produzione e laminazione del sensore

Ciò riduce la dipendenza dai fornitori esterni e migliora il controllo sulla qualità e sui tempi.

Tuttavia, un controllo più rigoroso significa anche costi più elevati . In un mercato differenziato, la stabilità viene sempre prima dei costi.

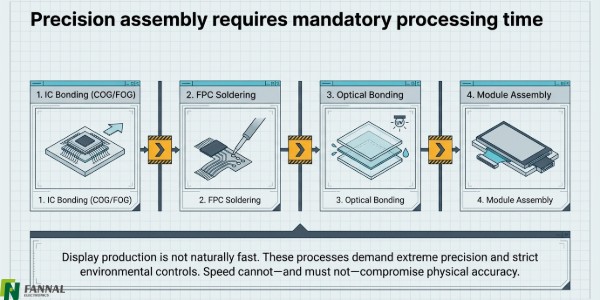

2. I display richiedono una produzione di precisione, e ciò richiede tempo

L

La produzione dei display non è veloce per natura.

Processi come:

tutti richiedono un'elevata precisione e un rigoroso controllo di ispezione.

In più fasi è richiesta un'ispezione al 100% , tra cui:

  • Dopo la lavorazione del vetro

  • Dopo la laminazione del polarizzatore

  • Dopo l"incollaggio

  • Prima e dopo il bonding ottico

  • Prima della spedizione

Non tutti i passaggi possono fare affidamento sull'AOI. Molti richiedono ancora un’ispezione manuale , che richiede tempo ma è necessaria.

Ogni passaggio è progettato per eliminare i rischi prima della consegna , non dopo.

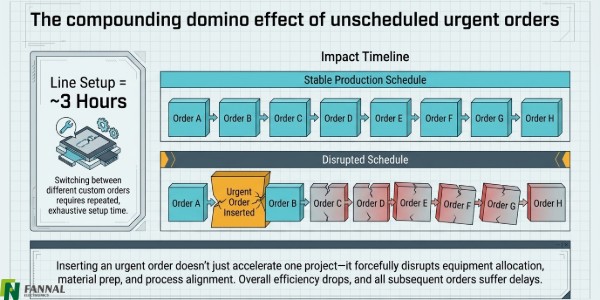

3. La pianificazione della produzione è sistematica, non flessibile su richiesta

L

Dal punto di vista del cliente, inserire un ordine urgente può sembrare semplice.

Dal punto di vista della fabbrica, non lo è.

La pianificazione della produzione è il sistema di coordinamento centrale della produzione. Una volta impostato il programma:

  • L"attrezzatura è assegnata

  • I materiali sono preparati

  • I processi sono allineati

Nel nostro caso:

  • L'impostazione di una linea di produzione richiede circa 3 ore

  • Il passaggio da un ordine all"altro implica tempi di configurazione ripetuti

Se viene inserito un ordine urgente:

  • Gli orari esistenti vengono stravolti

  • L"efficienza diminuisce notevolmente

  • Tutti gli altri ordini sono interessati

Ecco perché le fabbriche generalmente evitano i cambiamenti urgenti.

Tuttavia, poiché serviamo mercati personalizzati ad alto mix e a basso volume , abbiamo creato:

  • Linee multiple completamente automatizzate per una produzione stabile

  • Linee aggiuntive semiautomatiche per campionature e piccoli lotti urgenti

Questo ci consente di gestire le richieste urgenti senza interrompere completamente il sistema.

4. L’offerta a monte è altamente concentrata

L

L"industria dei display fa molto affidamento sui fornitori a monte.

Per esempio:

  • Meno di 10 aziende a livello globale producono substrati in vetro LCD

  • L"alimentazione del circuito integrato del driver può variare

  • Alcune specifiche personalizzate potrebbero non avere una produzione continua

Se il produttore originale interrompe la fornitura di un materiale specifico:

  • Le alternative potrebbero non esistere

  • I tempi di consegna diventano imprevedibili

Per gestire questo rischio, noi:

  • Mantenere una stretta comunicazione con i produttori di pannelli e i distributori

  • Monitorare regolarmente le condizioni di fornitura

  • Allinearsi tempestivamente con i clienti nella pianificazione dei materiali

Per i progetti critici, la previsione e la pianificazione del buffer sono essenziali.

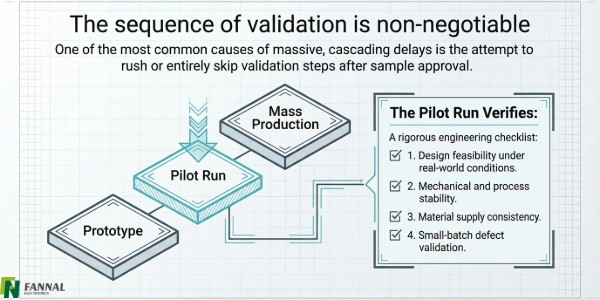

5. Saltare passaggi (Prototipo → Pilota → Produzione di massa) crea ritardi maggiori

Saltare passaggi (Prototipo → Pilota → Produzione di massa) crea ritardi maggiori.jpg

Uno dei problemi più comuni è affrettare il processo.

In alcuni progetti:

  • L"approvazione del campione è seguita rapidamente dalla produzione di massa

  • L' esecuzione pilota (produzione di prova) viene saltata

Ciò crea un rischio significativo.

Lo scopo di un"esecuzione pilota è verificare:

  • Fattibilità del progetto

  • Stabilità del processo

  • Consistenza materica

  • Convalida in piccoli lotti

Saltare questo passaggio spesso porta a:

  • Problemi di rendimento

  • Rielaborazione

  • Ritardi nella consegna

Per questi casi, creiamo team di progetto interfunzionali , coinvolgendo:

  • Ingegneria

  • Processo

  • Qualità

  • Appalti

  • Saldi

monitorare da vicino la produzione e ridurre le incertezze.

Suggerimenti pratici per i clienti

Dalla nostra esperienza, i problemi relativi ai tempi di consegna sono spesso evitabili con una migliore pianificazione:

1. Pianificare in anticipo internamente
Non aspettare fino all'inizio della produzione per effettuare l'ordine di visualizzazione.

2. Mantieni attiva la comunicazione
Non effettuare un ordine e attendere in silenzio. Gli aggiornamenti continui aiutano a identificare tempestivamente i rischi.

3. Consentire tempi di produzione realistici
Affrettare il processo può far risparmiare tempo inizialmente, ma spesso porta a maggiori ritardi in seguito.

Pensieri finali

Comprendiamo perfettamente quanto siano critici i tempi di consegna.

Noi di FANNAL non consideriamo i 'tempi di consegna lunghi' come una scusa. Invece, ottimizziamo continuamente i nostri processi interni mantenendo un rigoroso controllo di qualità.

Il nostro obiettivo è semplice:

Consegna velocemente, ma soprattutto, consegna in modo affidabile.

Perché alla fine la coerenza conta più della velocità.

Mettiti in contatto

Categoria di prodotto

Soluzioni personalizzate

Azienda

Contattaci

Email: service@fannal.com
Tel: +86-571-85161516
Indirizzo: n. 96, Fangxingdu Street, Linping District, Hangzhou, Cina, 311100
Copyright © 2024 FANNAL Tutti i diritti riservati.| Mappa del sito | Informativa sulla privacy
